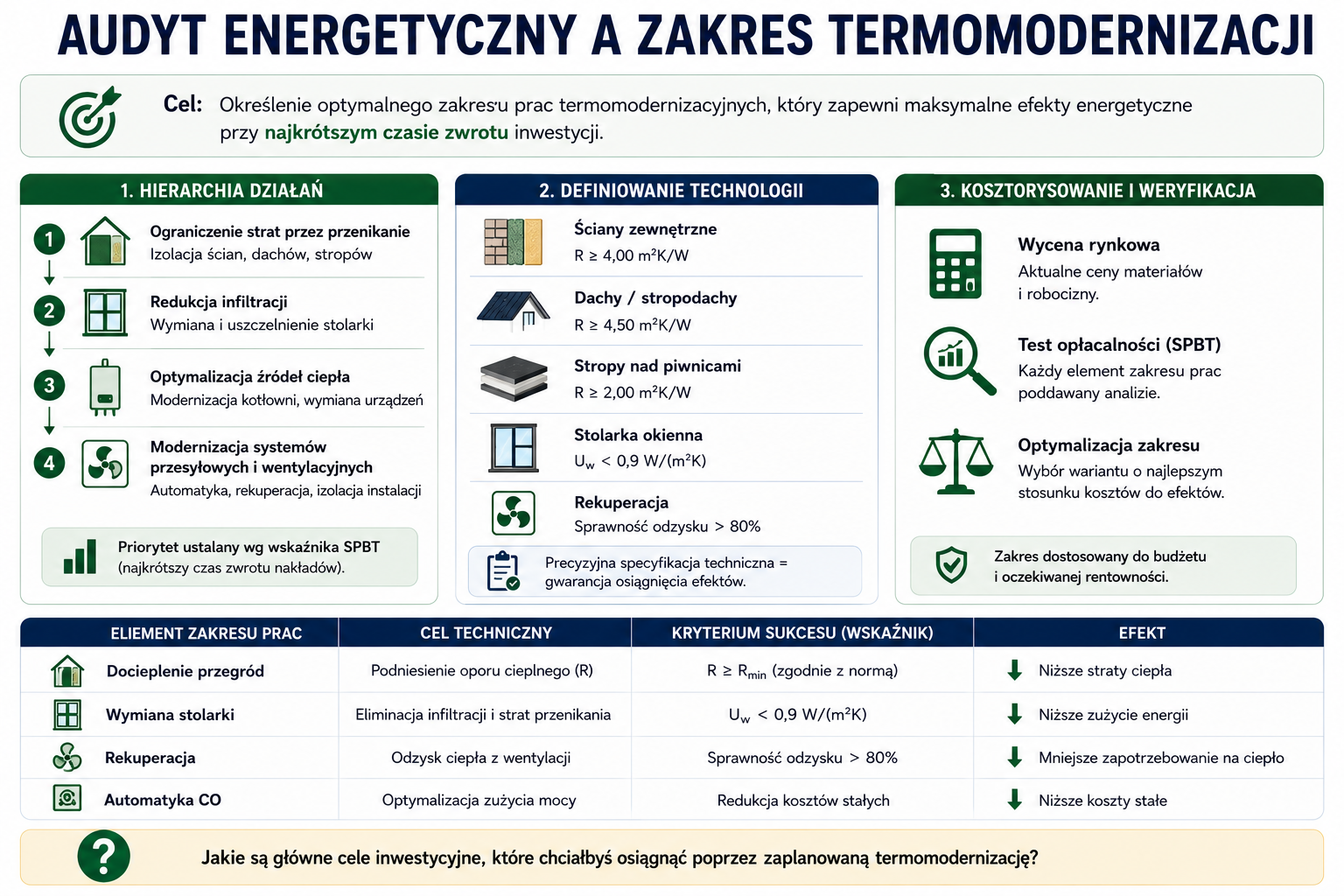

Zakres termomodernizacji na podstawie audytu
Audyt energetyczny pozwala precyzyjnie określić zakres termomodernizacji, wskazując działania, które zapewnią największą redukcję strat energii przy najkorzystniejszym czasie zwrotu inwestycji. Analiza obejmuje ocenę przegród budowlanych, szczelności stolarki, efektywności źródeł ciepła oraz systemów wentylacyjnych, a następnie przekłada te dane na szczegółowy plan modernizacji i kosztorys prac.
Kompleksowa termomodernizacja obiektu to proces inżynieryjny, którego powodzenie zależy od precyzyjnego wytypowania zakresu prac. Audyt energetyczny pełni w tym procesie rolę mapy drogowej, która przekłada chaotyczne potrzeby modernizacyjne na uporządkowany harmonogram działań, mających na celu maksymalizację efektywności przy zachowaniu rygorów ekonomicznych. Rzetelne określenie zakresu prac nie tylko zapewnia osiągnięcie wymaganych parametrów izolacyjności, ale stanowi gwarancję, że zainwestowany kapitał przyniesie najszybszy możliwy zwrot.
Hierarchia działań w audycie energetycznym
Audyt energetyczny w sposób bezwzględny porządkuje zakres prac termomodernizacyjnych, dzieląc je na działania o charakterze naprawczym, modernizacyjnym oraz optymalizacyjnym. Zgodnie z inżynieryjną zasadą efektywności, w pierwszej kolejności analizuje się elementy, które wykazują największe jednostkowe straty ciepła.
Zakres modernizacji ustala się poprzez analizę wskaźnika SPBT (Prosty Czas Zwrotu Nakładów). Audytor, badając budynek, typuje zakres prac w następującej kolejności:
- ograniczenie strat przez przenikanie: Izolacja przegród zewnętrznych (ścian, dachów, stropów).
- redukcja infiltracji: Uszczelnienie stolarki otworowej oraz poprawa szczelności powłoki.
- optymalizacja źródeł ciepła: Modernizacja kotłowni, wymiana nieefektywnych urządzeń.
- modernizacja systemów przesyłowych i wentylacyjnych: Automatyka pogodowa, rekuperacja, izolacja przewodów instalacyjnych.
Precyzyjne definiowanie technologii prac
Zakres termomodernizacji musi być precyzyjnie określony w specyfikacji technicznej, która stanowi załącznik do audytu. Dla każdej przegrody audytor wyznacza docelowe parametry, które muszą zostać osiągnięte po zakończeniu prac:
- Ściany zewnętrzne: Minimalny opór cieplny R≥4,00m2K/W.
- Dachy i stropodachy: Minimalny opór cieplny R≥4,50m2K/W.
- Stropy nad piwnicami: Minimalny opór cieplny R≥2,00m2K/W.
Precyzyjne zdefiniowanie grubości i rodzaju izolatora (np. wełna mineralna vs. styropian) oraz technologii montażu (np. "ciepły montaż" okien) jest niezbędne dla rzetelnej wyceny kosztorysowej. Każde odstępstwo od wyliczeń audytora w trakcie realizacji prac może prowadzić do nieosiągnięcia założonych efektów energetycznych i wydłużenia okresu zwrotu inwestycji.

Kosztorysowanie i weryfikacja rynkowa zakresu
Ostateczny zakres termomodernizacji jest wynikiem konfrontacji technicznych możliwości z budżetem inwestora. Audytor przygotowuje kosztorysy w oparciu o aktualne, rynkowe stawki za materiały i specjalistyczną robociznę.
W audycie każda pozycja zakresu prac jest poddawana testowi opłacalności. Jeśli dany element modernizacji (np. bardzo droga izolacja o ekstremalnych parametrach) powoduje, że wskaźnik SPBT przekracza granice rentowności, audytor rekomenduje zmianę zakresu na wariant bardziej optymalny ekonomicznie. Takie podejście gwarantuje, że budżet inwestora nie jest "zamrażany" w rozwiązaniach przetechnologizowanych.
Tabela 1. Kosztorysowanie i weryfikacja rynkowa zakresu
Element zakresu prac Cel techniczny Kryterium sukcesu (wskaźnik) Docieplenie przegród Podniesienie oporu cieplnego (R) Zgodność z normą (Rmin) Wymiana stolarki Eliminacja infiltracji i strat przez przenikanie Współczynnik Uw<0,9W/(m2K) Rekuperacja Odzysk ciepła z wentylacji Sprawność odzysku > 80% Automatyka CO Optymalizacja zużycia mocy Redukcja kosztów stałych

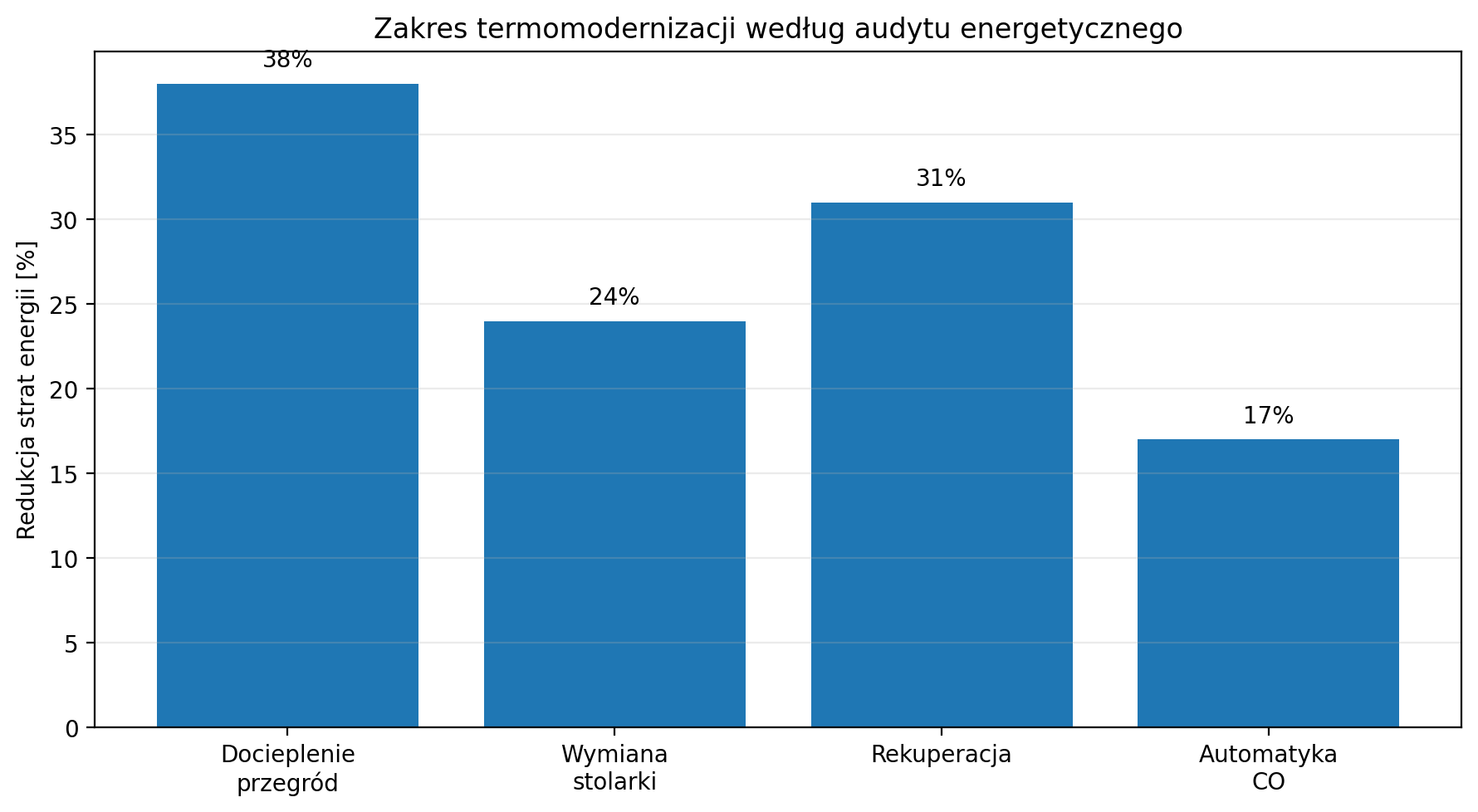

Wykres przedstawia potencjał redukcji strat energii dla najważniejszych działań termomodernizacyjnych analizowanych podczas audytu energetycznego. Największy efekt energetyczny przynosi docieplenie przegród zewnętrznych. Ograniczenie strat przez ściany, dach oraz stropy pozwala znacząco obniżyć zapotrzebowanie budynku na energię grzewczą i stanowi fundament większości kompleksowych modernizacji. Bardzo wysoki potencjał oszczędności posiada również wdrożenie wentylacji mechanicznej z odzyskiem ciepła. Rekuperacja umożliwia odzyskanie dużej części energii traconej wcześniej wraz z powietrzem usuwanym z budynku, co w nowoczesnych obiektach ma kluczowe znaczenie dla końcowego bilansu energetycznego. Istotny udział w ograniczeniu strat posiada wymiana stolarki okiennej i drzwiowej. Nowoczesne okna o niskim współczynniku przenikania ciepła oraz prawidłowym „ciepłym montażu” pozwalają skutecznie ograniczyć infiltrację zimnego powietrza i poprawić komfort cieplny użytkowników. Najmniejszy, choć nadal bardzo opłacalny efekt przynosi wdrożenie automatyki centralnego ogrzewania. Inteligentne sterowanie temperaturą pozwala ograniczyć nadmierne zużycie energii oraz zoptymalizować pracę źródła ciepła, co przekłada się na redukcję kosztów eksploatacyjnych. Dla inwestora wykres stanowi praktyczne narzędzie wspierające planowanie zakresu termomodernizacji. Pozwala on określić, które działania przynoszą największy efekt energetyczny oraz w jakiej kolejności warto realizować poszczególne etapy inwestycji.
Podsumowanie
Właściwy zakres termomodernizacji ustalony na podstawie audytu to gwarancja bezpieczeństwa inwestycji. Dzięki rygorystycznemu przełożeniu potrzeb technicznych na rynkowy kosztorys i analizę czasu zwrotu (SPBT), inwestor otrzymuje gotowy plan działań, który eliminuje ryzyko nietrafionych wydatków. Skoncentrowanie się na działaniach o najwyższej efektywności pozwala na osiągnięcie maksymalnego standardu termicznego budynku przy optymalnym wykorzystaniu zaangażowanego kapitału, co w długim terminie zapewnia trwałą ochronę przed rosnącymi kosztami energii.
